[Operating System] #2주차 - CPU Scheduling

👻 CPU Scheduling

CPU Scheduling은 멀티프로그래밍에서 필수이다. 멀티프로그래밍의 목적은 몇몇의 프로세스가 모든 시간 동안 작업을 수행하게 하고 CPU Utilization(점유화)을 높이기 위함이다.

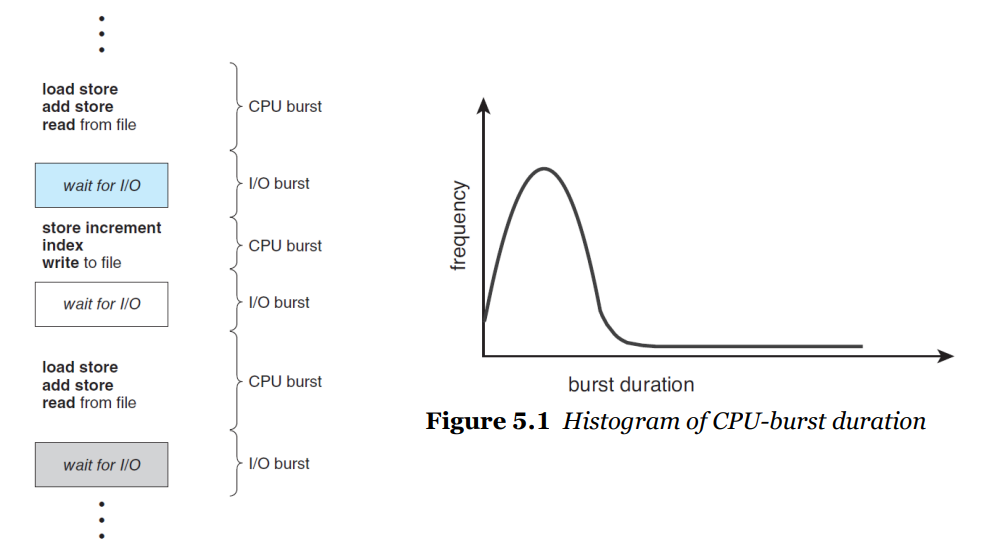

Alt Text

  • CPU burst
    • CPU가 명령어를 연속적으로 수행하는 단계
    • CPU의 처리 시간이 길다.
  • I/O burst
    • I/O 작업을 연속적으로 수행하는 단계
    • CPU의 처리 시간이 짧다.

위 이미지 우측의 그래프를 보면, CPU burst가 짧을수록 많이 나타나는 것을 알 수 있다. 주로 I/O 요청 작업을 처리한다. 반대로 CPU burst가 길수록 CPU 연산이 많이 요구되는 것으로 볼 수 있다.

💡 bound는 burst와 같은 의미로 사용되나 조금 더 많은 작업을 처리하는 부분을 의미한다.

  • 상대적으로 CPU burst가 I/O burst보다 많으면 CPU bound
  • 상대적으로 CPU burst가 I/O burst보다 적으면 I/O bound

🌱 CPU Scheduler

프로그램은 CPU burst와 I/O burst가 번갈아가며 반복되는 방식으로 실행된다. 이러한 작업 과정에서 효율적으로 CPU를 사용하려면 스케줄러를 이용하여 최선의 작업 순서를 만들어야한다.

  • 스케줄러를 만들 때 고민해야할 것
    • 어느 프로세스에 할당해야할까?
      • 이는 ready queue를 사용하여 CPU를 할당받을 프로세스를 지정할 수 있다.
    • 어떻게 다음 프로세스를 선택할까?
      • 아래와 같이 여러 방법이 있다.
      • Linked List? or Binary Tree?
      • FIFO Queue
      • Priority Queue
  • Preemptive(선점형) vs Non-preemptive(비선점형)
    • 쉽게 말해 쫓아낼 수 있는 것(선점형)과 쫓아낼 수 없는 것(비선점형)
    • Non-preemptive Scheduling
      • 어느 프로세스가 CPU를 선점하면 Terminating되거나 Switching될 때까지 대기
    • Preemptive Scheduling
      • 비선점형과 반대
      • 스케줄러에 의해 중간에 CPU를 선점할 수 있다.

💡 현대적은 대부분 선점형을 사용한다.

  • CPU Scheduling을 설정할 수 있는 부분
    1. 프로세스가 running에서 waiting으로 스위치될 때
    2. 프로세스가 running에서 ready로 스위치될 때
    3. 프로세스가 waiting에서 ready로 스위치될 때
    4. 프로세스가 terminate될 때

1번과 4번은 고려할 필요가 없다. 👉 무조건 비선점형

2번과 3번은 고려할 필요가 있다. 👉 선점형 or 비선점형

  • Dispatcher
    • CPU 코어에 컨트롤을 넘겨주는 모듈이다. 그렇게 되면 CPU 스케줄러에 의해 프로세스가 선택된다.
  • Dispatcher의 기능
    • 프로세서의 Context Switching
    • User mode로의 스위칭
    • 프로그램을 적절한 위치로 점핑시켜 Resume(재개) 해줌

디스패처는 가능한한 빨라야 하며, 디스패치 되는 시간을 Dispatcher Latency라고 한다.

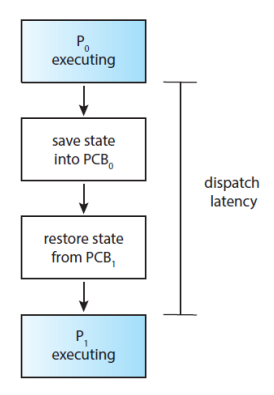

Alt Text

👻 Scheduling Criteria

Scheduling의 목표는 다음과 같다.

  1. CPU Utilization
  2. Throughput : 단위 시간 내에 프로세스의 완결 수를 높이는 것(완료되는 프로세스의 수)
  3. Turnaround Time : 프로세스 실행에서 종료까지의 시간을 최소화
  4. Waiting Time : 프로세스의 대기 시간을 최소화
  5. Response Time : UI 등의 반응 시간 줄이기
  • CPU Scheduling의 문제
    • Ready Queue에 있는 프로세스 중 어느 프로세스를 고를 것이냐?

이 문제는 다양한 알고리즘으로 해결할 수 있다.

  • FCFS : First-Come, First-Served
  • SJF : Shortest Job First
    • SRTF : Shortest Remaining Time First
      • 남은 시간이 가장 짧은 프로세스 먼저
  • RR : Round-Robin
    • 시분할해서 정해진 시간 만큼만 실행 후 돌리는 방식(Interleaving)
  • Priority-based
    • 남은 아이들 중 우선순위를 부여
  • MLQ : Multi-Level Queue
  • MLFQ : Multi-Level Feedback Queue

🌱 FCFS

  • First-Come, First-Served
  • 가장 간단한 스케줄링 알고리즘
  • CPU에 가장 먼저 요청한 프로세스에 CPU를 할당
  • CPU burst time에 따라 평균 대기 시간이 달라짐
  • Non-preemptive
  • Convoy Effect(호송 효과)
    • CPU burst time이 큰 프로세스가 먼저 들어오면 뒤에는 계속 대기 상태가 됨
  • FCFS 정책의 간트 차트(Gantt Chart)

Alt Text

P1, P2, P3는 각각 CPU burst time이 24, 3, 3이다. 이에 대해 Waiting Time을 구하면 다음과 같다.

  • Waiting Time for Processes
    • P1 = 0
    • P2 = 24
    • P3 = 27
  • Total Waiting Time
    • (0 + 24 + 27) = 51
  • Average Waiting Time
    • 51 / 3 = 17

💡 프로세스가 2, 3, 1 순으로 들어왔다면 간트 차트는 다음과 같다.
Alt Text
또한 대기 시간도 각각 6, 0, 3으로 줄어들고 Total은 9, Average는 3이 될 것이다.

Turnaround Time의 간트 차트는 아래와 같다.

Alt Text

  • Turnaround Time for Processes
    • P1 = 24
    • P2 = 27
    • P3 = 30
  • Total Turnaround Time
    • (24 + 27 + 30) = 81
  • Average Turnaround Time
    • 81 / 3 = 27

해당 알고리즘은 간단한 만큼 프로세스 입력 순서에 많은 의존성을 보이기 때문에 최적의 결과를 보장할 수 없는 등 문제가 많다.

🌱 SJF

  • Shortest-Job-First : Shortest-Next-CPU-Burst-First
  • next CPU burst time이 가장 적은 프로세스부터 처리하자.
  • 그럴려면 next CPU burst time을 알고 있어야 한다.
  • burst time이 동일하면 FCFS
  • 최적이 증명가능하다. (Provably Optimal)
  • 하지만 구현은 불가능.
    • next CPU burst time을 알 방법이 없다.
  • 엄격하게 적용할 순 없고 근사적으로 구할 수 있다.
    • next CPU burst time을 예측하는 방법
  • Preemptive or Non-preemptive
    • 남은 burst time을 알 수 없기 때문에 선점형도 구현하긴 쉽지 않다.

[next CPU burst time의 예측은 어떻게 할까?]

  • 과거의 CPU burst를 가지고 측정하면 Exponential Average를 구할 수 있다.
  • 이론적으론 최적을 보장하나 실제로 사용하진 않음

τn + 1 = αtn + (1 - α)τn

  • τn은 n번째 CPU burst의 길이이다.
  • τn + 1은 next CPU burst의 예측값이다.
  • 0 ≤ α ≤ 1

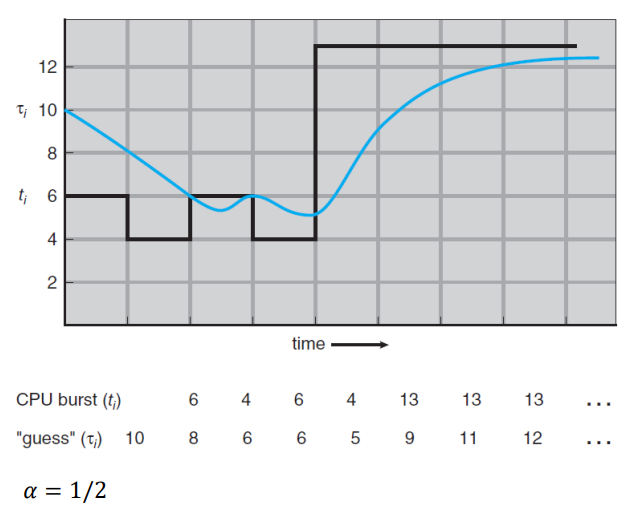

Alt Text

위 그래프에서 검은선은 실제 CPU burst time을 의미하고 파란선은 이전 CPU burst를 이용한 next CPU burst의 예측값을 나타낸다.

🌱 SRTF

  • Shortest-Remaining-Time-First
    • Preemptive SJF Scheduling
  • SJF와 비슷하나 burst time이 더 적은 프로세스를 선점하여 작업을 수행한다.

  • SRTF 정책의 간트 차트

Alt Text

위와 같이 프로세스의 정보가 있고, 해당 정보를 바탕으로 간트 차트를 만들었을 때 이들의 Waiting Time은 다음과 같다.

  • Total Waiting Time
    • [(10 - 1) + (1 - 1) + (17 - 2 + (5 - 3)] = 26
    • 프로세스 작업 시작 시간 - Arrival Time
  • Average Waiting Time
    • 26 / 4 = 6.5

🌱 RR

  • Round-Robin
    • Preemptive FCFS(선점형 FCFS) with a time quantum
  • Time Quantum이라는 일종의 수행 시간 단위를 이용해 들어온 프로세스 순으로 처리한다.
  • Time Quantum만큼 수행한 후 Next Process로 CPU가 넘어간다.
  • Time Quantum보다 burst가 더 짧으면 자발적으로 빠져나오며, 더 길면 인터럽트로 빠져나온다.
  • 대기 시간은 더 길어질 수 있지만 다른 알고리즘과 섞어쓰면 유용하기 때문에 RR은 반드시 사용된다고 볼 수 있다.
  • Preemptive
  • Time Quantum의 크기에 따라 성능이 달라진다.
    • Time Quantum에 많이 의존적이다.
  • Time Quantum이 무한대면 FCFS
  • Ready Queue는 Circular Queue 로 처리된다.

  • RR 정책의 간트 차트

Alt Text

위와 같이 프로세스의 정보가 있고 Time Quantum이 4ms일 때, RR 정책의 간트 차트는 아래와 같다.

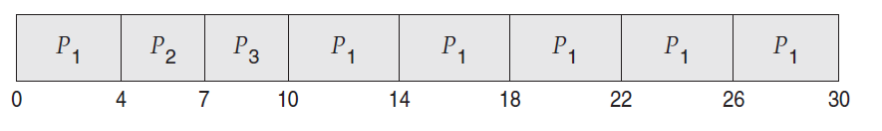

Alt Text

The Waiting Time:

  • Waiting Time for Processes
    • P1 = 10 - 4 = 6
    • P2 = 4
    • P3 = 7
  • Total Waiting Time
    • (6 + 4 + 7) = 17
  • Average Waiting Time
    • 17 / 3 = 5.66

🌱 Priority-base

  • 프로세스에 우선순위를 주고 높은 순으로 할당하는 방식
  • 동일한 우선순위는 FCFS를 따름
  • SJF의 경우, next CPU burst의 Inverse(역순)가 우선순위가 된다.
    • 즉, next CPU burst가 클수록 우선순위가 낮아짐
  • 기본적으로 낮은 숫자가 높은 우선순위를 가진다.
  • Preemptive or Non-Preemptive

해당 알고리즘의 대표적인 문제로 Starvation(기아; indefinite blocking)가 있다.

  • 우선순위가 낮은 프로세스의 경우 무한 대기상태가 될 수 있음

이러한 문제를 해결하는 방법은 Aging이 있다.

  • 마냥 같은 우선순위를 가지는 게 아닌, 점진적으로 우선순위를 높여주는 방법

🌱 MLQ

  • Multi-Level Queue
  • 분리 된 Ready Queue에 각각의 우선순위를 배정

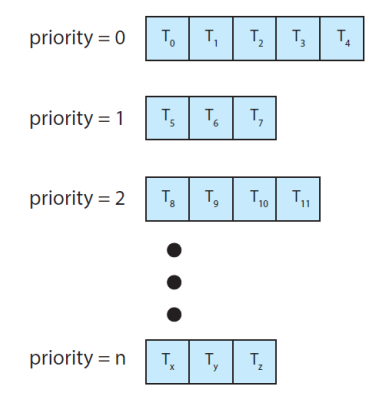

Alt Text

  • 실시간 프로세스의 경우 우선순위가 높으며, 그 다음으로 시스템, 인터랙티브, 배치 순으로 낮아진다.

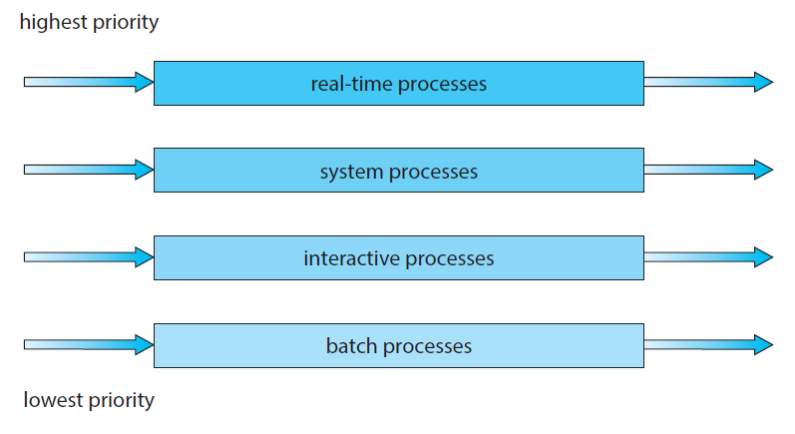

Alt Text

해당 알고리즘 또한 Starvation 발생 위험이 있다.

🌱 MLFQ

  • Multi-Level Feedback Queue
  • MLQ에서 발생할 수 있는 Starvation을 해결하기 위한 알고리즘
    • 각각의 Ready Queue에 Time Quantum을 다르게 설정하거나, 다른 스케줄링 알고리즘을 사용하면 Starvation을 해결할 수 있다.
  • 실전 OS의 CPU Scheduling 알고리즘이라고 볼 수 있다.
    • 여기에 Multicore가 더해지면 효율 UP

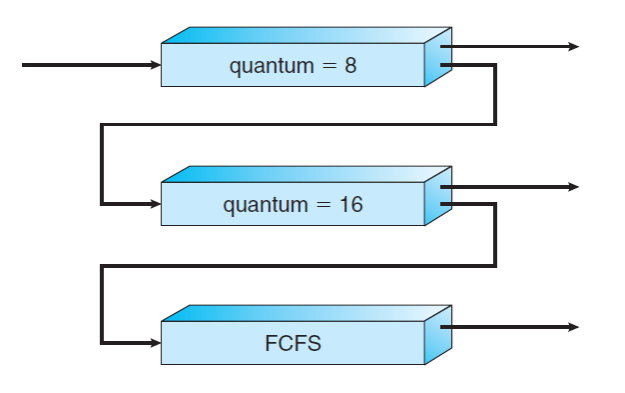

Alt Text

👻 Thread Scheduling

실질적으로는 프로세스보다 스레드 스케줄링을 더 많이 한다.

user thread는 스레드 라이브러리가 관리하므로 스케줄링은 kernel thread만 해주면 된다.

지금까지 봐왔던 스케줄링은 모두 kernel thread에 적용된다고 볼 수 있음!

👻 Real-Time CPU Scheduling

  • Real-Time Operating System
    • 주어진 시간 내에 완료할 수 있는 것

Real-Time OS에서의 스케줄링은 두 가지로 나뉜다.

  • Soft Realtime
    • 빨리 제공하는 게 목적
    • 중간에 정보의 일부를 살짝 잃어도 괜찮음(전화 같은 것)
  • Hard Realtime
    • 어떤 Task가 반드시 데드라인 안에 실행되어야 한다.
    • 정보 손실을 용납하지 않는다(로켓 발사같이 모든 수치가 정확해야 하는 것)

두 방법 모두 Priority-based 알고리즘을 사용한다.

👻 글을 마치며

이번 시간에는 CPU 스케줄링에 대해 알아보았다. 기억하고 있었던 게 라운드 로빈 밖에 없었는데 다시 보다보니 기억이 새록새록 떠오르는 것 같다. 정확히 어떻게 동작하는지 알 수 있었고 아직 좀 헷갈리는 부분이 많은데, 아마 상반되는 단어들이 많이 나와서 그런 것 같다. 이쪽의 개념 비교는 따로 정리를 해야할 것 같다(선점형과 비선점형, 동기와 비동기, 동시성과 병렬성 등..?).
